Этапы ремонта квартиры и сроки работ

Что представляет собой квартира в новостройке

Стоимость ремонта в новостройке зависит от состояния квартиры, в котором она сдается будущим хозяевам. Это может быть:

габаритное помещение с черновым ремонтом, предназначенное для свободной планировки;

Пример квартиры в новостройке с предчистовой отделкой

  • квартиры с предчистовой отделкой;
  • квартира с чистовой отделкой.

Первый вариант представляет собой габаритное помещение с голыми несущими стенами без отделки, выполненными из кирпича, бетона или строительных блоков. Пол представлен в виде бетонной плиты без стяжки, потолок – нижней поверхностью плиты без отделки. В таких квартирах предусмотрено наличие дешевой и ненадежной входной двери, окон с двойным стеклопакетом. В квартиру введено электричество и установлен небольшой щит с одним автоматом. Выполнена разводка отопления с установкой батарей и запорно-регулирующей арматурой. Это единственная коммуникация, которая готова к эксплуатации.

В квартире проложены стояки холодной и горячей воды с отводами, на которых установлены опломбированные счетчики и краны. Также введен канализационный стояк с отводом, закрытым заглушкой. Цена ремонта в новостройке такой квартиры будет наиболее существенной, поскольку все придется выполнять с нуля. Однако это хорошая возможность выполнить все работы качественно.

Квартира с чистовой отделкой представляет собой готовое к косметическому ремонту помещение с проведенными коммуникациями

В домах, где будут устанавливаться газовые плиты, выполнен ввод газа и установлен счетчик. Новым хозяевам придется не только заниматься ремонтом и отделкой квартиры в новостройке, а также выполнить на начальном этапе полную планировку помещения и разводку всех необходимых коммуникаций.

Варианты, где выполнена предчистовая отделка квартир в новостройках, полностью подготовлены к декоративной отделке, а именно произведена стяжка пола и оштукатурены стены. Здесь существует определенная планировка, установлены сантехнические и отопительные приборы. Цена ремонта в новостройке под ключ такой квартиры обойдется в 8000 руб/м².

Квартиры в новостройке с ремонтом от застройщика полностью подготовлены для новоселья. Здесь выполнена недорогая отделка потолка, стен и пола. Установлена бюджетная сантехника и отопительные приборы. Остается лишь выполнить освещение и меблирование квартиры. Купить квартиру в новостройке с ремонтом не всегда оказывается очень удачной затеей, поскольку застройщик часто использует некачественные материалы при выполнении ремонтных и отделочных работ, что влияет на неоправданное увеличение стоимости новой квартиры.

Если есть желание воплотить смелые дизайнерские идеи при оформлении помещения, лучше выбрать квартиру со свободной планировкой

Прежде чем начать ремонт

Совершенно напрасно некоторые люди сравнивают ремонт со стихией. Природными катаклизмами человек управлять не может, а вот ремонтными работами – просто обязан. Грамотный подход предполагает четкое понимание последовательности действий. Если заранее все продумать, составить план и следовать ему, то ремонт не перейдет в статус затяжного. Поэтому первое, с чего мы советуем начать ремонт в новостройке, – составить дизайн-проект. Его можно заказать у специалистов или сделать самостоятельно. Существуют компьютерные программы, которые позволяют даже непрофессионалу разработать 3D-модель комнаты с мебелью и бытовой техникой. Либо можно на листе в клеточку нарисовать план квартиры и, соблюдая масштаб и пропорции, «расставить» мебель. Очень удобно вырезать «мебель» из цветной бумаги в виде прямоугольников, а потом свободно ее передвигать по нарисованной квартире.

Дизайн-проект на данном этапе нужен для того, чтобы сразу стало понятно, куда вам придется тянуть электрическую проводку, где устанавливать розетки, если они не предусмотрены в этом месте застройщиком, куда подводить водопроводные трубы, и так далее. Возможно, появятся идеи переноса дверных проемов, установки дополнительных перегородок, объединения лоджии и жилой комнаты или кухни с гостиной. Все это нужно понять и продумать заранее.

В ходе составления дизайн-проекта задавайте себе следующие вопросы:

Предполагается ли перепланировка квартиры? Будете ли вы разбирать стены или, наоборот, устанавливать дополнительные перегородки? Устраивает ли ширина и форма дверных проемов?

В каком стиле будет выдержан дизайн комнат?

Каким образом вы расставите мебель?

Где будут располагаться электрические приборы, и где будут установлены розетки? Важно учесть и места размещения осветительных приборов.

Где будет установлена сантехника? Не забудьте про трубы для отвода воды от стиральной и посудомоечной машин.

Какие материалы будут использоваться при отделке стен, пола и потолка?

Когда проект разработан и понятен фронт работ, стоит составить список необходимых материалов, рассчитать их количество и выяснить стоимость. Бывалые строители советуют не покупать все сразу. Конечно, так можно сэкономить на доставке, однако невостребованные материалы будут загромождать пространство, мешаться под ногами и могут испортиться, дожидаясь своего часа, — отсыреть, растрескаться и так далее.

Также рекомендуют на период проведения ремонта установить самую дешевую временную сантехнику, которую потом будет не жалко выбросить.

С чего начать ремонт новой квартиры

Последовательность выполнения ремонта в квартире в новостройке начинается с общего планирования. Необходимо продумать расстановку межкомнатных перегородок, оборудования, мебельных групп, точек подключения электроприборов. Это позволит проложить в штробах на этапе черновой отделки электропроводку, а также уточнить прокладку инженерных сетей.

После планирования обязательно следует составить смету расходов на ремонтные работы, в которой будут перечислены все материалы с учётом доставки и поднятия на этаж. Нужно не забыть включить в расходы вывоз мусора, оставшегося после работ, и оплату труда узкопрофильных специалистов. Так мы определим полную стоимость работ.

Выбор стиля помещения

Во время планирования необходимо определиться с общим стилевым направлением жилья, ведь от этого зависят отделочные материалы и приобретение мебели. Можно заказать дизайн-проект в профессиональной студии, его составят исходя из личных пожеланий хозяев и выведут конечный результат в виде 3D-изображения. Можно изучить примеры оформления квартир и самостоятельно продумать весь дизайн. На этой стадии получится сэкономить внушительную сумму, которой быстро найдётся применение в косметическом ремонте и приобретении мебели. Перед выбором стиля нужно помнить, что в выбранном интерьере должно быть комфортно всем членам семьи долгие годы.

Классический дизайн в новостройке

План ремонта квартиры

После выбора стиля, составления плана, сметы и закупки материалов можно приступать к строительным работам

Важно чётко соблюдать технологический процесс и очерёдность ремонта в квартире

Ремонтные работы Технологическая последовательность
Черновая отделка всего помещения 1.   Разборка старых и установка новых оконных и дверных конструкций.
2.   Снесение и установка перегородок.
3.   Штробление стен для прокладки электропроводки и коммуникаций.
4.   Разводка по квартире электрокабеля.
5.   Проводка слаботочной системы.
6.   Монтаж звукоизоляции на стеновых поверхностях и потолке.
7.   Прокладка горячего и холодного трубопровода и подключение к канализационной системе.
8.   Отделочные работы по выравниванию поверхностей.
9.   Установка подвесного потолка.
10. Шпатлёвка и грунтовка стеновых и потолочных поверхностей.
11. Работы по установке балконной рамы.
12. Звукоизоляция пола, заливка стяжки.
13. Отделочные работы в ванной комнате и санузле.
Чистовая отделка квартиры 1.  Отделка стен (покраска, оклейка обоями).
2.  Укладка чистового пола.
3.  Установка дверных конструкций.
4.  Монтаж плинтусов и наличников.
5.  Установка розеток и выключателей.
6.  Установка мебели и подключение электроприборов.
7.  Декорирование интерьера.

Штробление стен под трубы системы водоснабжения

Выбор бригады или отдельных спецов

Важно определиться не только, с чего начинать поэтапный ремонт в новостройке, но и кто будет выполнять строительные работы. Хорошо, если есть опыт и время самостоятельно делать все работы, а на отдельные участки приглашать профессионалов

Как вариант можно нанять опытную бригаду и доверить ей все работы. Важно постоянно контролировать качество отделки. Есть и ещё один вариант: пригласить дизайнера, который впоследствии будет прорабом с полным контролем всех работ.

У каждого из предложенных вариантов есть свои плюсы и минусы. В первом случае потребуется много физических сил и времени, во втором − необходимы определённые знания. Два последних варианта потребуют значительных материальных издержек. Работа с прорабом может показаться самой простой, но потребует дополнительных вложений. В любом случае необходимо рассчитать все «за» и «против».

От профессионализма мастеров зависит комфорт в будущем

Планирование

Как ни странно, это самый важный этап в проведении ремонтных работ. Часто, желая побыстрее приступить к ремонтным работам, пренебрегают этим этапом, закупая строительные материалы. Это может привести к неоправданным тратам. Планирование должно включать в себя:

Если требуется сделать перепланировку, создается и согласовывается проект. Про ошибки, которые можно допустить на этом этапе,
мы писали ранее.
Выбор материалов, необходимо определится с типом покрытия для стен, потолка, пола, керамической плитки, разновидность дверей.
Если в квартире совсем нет проводки, на этом же этапе организуется временное освещение, электро- и водоснабжение.
Примерная планировка расстановки мебели. Казалось бы, зачем на этом этапе знать, где именно будет стоять диван

Если этому не уделить достаточное внимание, установленная розетка в итоге может оказаться за тумбой или изголовьем кровати. Не обязательно заказывать готовый дизайн-проект или изучать 3D Max

Можно воспользоваться одной из простых бесплатных программ, например Sketch Up, или нарисовать все от руки.
Электромонтажный план. Здесь указываются все точки электроснабжения (расположение техники необходимо продумать заранее), дозовые, проводится расчет необходимой нагрузки и комплектующих распределительного щита.

О необходимости звукоизоляции

Квартира приобретается не на один год. Поскольку новое жилье практически без отделки, требуется точно определиться с необходимостью звукоизоляции. Пока не начаты ремонтные работы, ее сделать проще всего. Не нужно будет демонтировать старое покрытие полов и трубы. Необходимым условием будет обустройство шумоизоляции перед финишной отделкой.

Для изоляции перегородок от шума лучше всего подойдут двуслойные сэндвич-панели. Они недорогие и довольно просты в установке.

Поскольку новое жилье практически без отделки, требуется точно определиться с необходимостью звукоизоляции

Наиболее подходящим вариантом ремонта квартиры и изоляции пола будет использование плавающей стяжки. Для этого на черновое основание укладывается звукоизоляционный стройматериал, сверху пленочное покрытие и стяжка. Перед ее нанесением необходимо сделать армирование. Для этого подойдет сетка из стеклопластика.

Необходимость звукоизоляции поверхности пола возникает в случае, если внизу находятся соседи. То же самое касается жильцов последнего этажа в случае монтажа изоляции потолка от шума.

Важным элементом является изоляция трубопровода и канализационных труб. Очень неприятно слушать звуки спускающейся воды по стояку на несколько этажей.

Можно использовать ленту для звукоизоляции. Она легко монтируется и недорогая. Лучше всего подойдет изоляция в рулоне или вспененный ПВХ. Кроме этого, рулонные стройматериалы предохраняют трубу от конденсата и появления плесени.

Лучше всего подойдет изоляция в рулоне

Планирование

Этот этап начинается с составления подробного плана помещений с указанием мест, в которых будут установлены те или иные предметы мебели. Это позволит грамотно выбрать места будущего расположения потолочных и настенных осветительных приборов, а также розеток и выключателей. До начала выполнения ремонта в квартире с черновой отделкой необходимо определиться с типом и размерами вновь устанавливаемых межкомнатных дверей, выбрать тип напольного покрытия, продумать места расположения сантехнических устройств, подумать о выборе отделочного материала для стен и потолка. На этапе планирования рекомендуется подсчитать количество необходимых для проведения ремонта материалов и начинать их постепенную покупку. Выполнение всех ремонтных работ в квартире с черновой отделкой необходимо разбить на этапы. Это позволит приобретать необходимые материалы по мере их востребованности и избавит от нагромождения в помещениях ненужных в данный момент инструментов, приспособлений, а также строительного мусора.

Последние работы по отделке

На последнем этапе предстоит выполнить:

  • укладку ламината, ковролина и линолеума. Если есть опыт работ или квалифицированные помощники, можете сэкономить на найме стороннего персонала. Если нет, будете учиться в другой раз. Перекосы, неровности на полу не замаскировать ничем. Это — не стены, где пятно на обоях закрывают картиной;
  • подключение светильников, люстр, бра, установка розеток, унитаза, раковин, душевой кабины, ванной.

Значительную часть ремонта в новостройке можно провести своими руками. Но отдельные этапы (монтаж электропроводки, натяжных потолков, окон, дверей, отопительного оборудования) доверяйте только профессионалам. Это и время сэкономит, и деньги, и нервы.

С чего начинать ремонт в новостройке без отделки – планировка помещения

Перед началом выполнения ремонта в стройварианте идет планирование. Место прокладки электрической сети, водопровода, канализации зависит от расположения мебели, шкафов, предметов сантехники, посудомоечной, стиральной машин, холодильника, других объектов инженерного оборудования или предметов интерьера.

Что советуют мастера:

  • газовая плита должна находиться в кухонном пространстве (нельзя объединять с комнатой или другим помещением);
  • санузел следует оборудовать входом, отдельным от других комнат;
  • кухню запрещено менять местами с жилым помещением;
  • электрическую проводку, трубопровод нельзя укладывать в швы стен и плиты перекрытия;
  • сечение вентиляционного канала должно остаться неизменным или увеличиться;
  • теплый пол запрещено подключать к отоплению или горячему водоснабжению, если в квартире отсутствует собственная система.

План помещения можно начертить самостоятельно или обратиться за помощью к специалисту. Также нужно тщательно продумать место прокладки электрической сети. Специалист поможет с выбором цветовой палитры, подберет варианты оформления дизайна интерьера, оптимального расположения предметов мебели, а также нарисует эскизы кухонного гарнитура, шкафов, полок.

Как защитить стены

Монтаж каркаса для натяжного потолка – достаточно пыльный процесс, который может повлечь загрязнение покрытия стен. Во избежание этого стены можно прикрыть защитной пленкой, а цементную пыль во время сверления собирать с помощью пылесоса.

Высокие температуры, которые необходимы для установки потолков из ПВХ могут вызвать отставание обоев от стен. Поэтому к монтажу потолочных конструкций следует приступать после полного просыхания обойного клея. Это происходит приблизительно на четвертые сутки после оклейки при соблюдении нормального температурного режима.

Если монтаж потолков проводится своими руками, негативные воздействия на стеновое покрытие можно свести к минимуму, чередуя процесс установки потолка и отделки стен. Выглядит это таким образом:

  1. Подготовка стен к наклеиванию обоев или покраске.
  2. Крепление каркаса для натяжного потолка.
  3. Непосредственная оклейка или покраска поверхности стен.
  4. Установка потолочного полотна.

Такая очередность работ способствует плотному прилеганию к стене багета, устранению контакта обоев или окрашенных стен с цементной пылью, а потолочного полотна с краской и клеем.

https://youtube.com/watch?v=aMfqPhWlo_A

Особенности ремонта в новостройке

После получения ключей, Вам предстоит заняться самой пыльной работой – выполнить черновую отделку. Рекомендуем не затягивать с этим, т.к. застройщик осуществляет вывоз строительного мусора с площадки на протяжении полугода. Если все же сразу заняться ремонтными работами не получится, решать вопрос с вывозом мусора придется самостоятельно.

Перед тем как приступить к ремонту, нужно знать о нескольких важных нюансах. Так как в первые годы после постройки высока вероятность проседания фундамента, нежелательными процессами ремонтных работ являются:

  • Укладка кафеля на стенах (пола это не касается). Это может привести к протеканию воды к соседям ниже и появлению плесени;

  • Шпаклевка стен и потолков из гипсокартона на чистовую. Это неизбежно ведет к многочисленным трещинам.

Подготовительные работы

Итак, вы все продумали и уже начертили план, теперь можно составить схему разводки труб и электропроводки и приступать к проведению ремонтных работ.

Иногда прежде чем начать ремонт квартиры, нужно что-нибудь сломать. При необходимости можно сносить кривые перегородки, объединять ванну с туалетом, кухню с гостиной и т. д. Как говорится, ломать — не строить, но вначале необходимо получить разрешение на перепланировку.

Также на этом этапе заделывают стыки и щели между плитами. Крупные щели можно предварительно заделать пеной, а более мелкие — гипсовой штукатуркой. Каждая щель и трещина будет увеличивать теплопотери и звукопроницаемость стен. Если вы не хотите слышать шумных соседей, то сейчас нужно произвести звукоизоляцию квартиры.

До начала работ

Будет практичным применение металлического каркаса и надежное прикрепление перегородок к полу и потолку.

Удачным способом скрыть от глаз инженерные коммуникации считается изготовление ниш и обустройство декоративных желобов. Для этого можно использовать легкие конструкции из пластика, гипсокартона, армированной фольги и тому подобное.

Проводя штробление стен следует помнить, что правильным вариантом считается вертикальное направление выемок. Совсем не лишним будет на будущее составить схему прокладки проводов на каждой из стен. Это в будущем исключит неприятности при их сверлении под картины, светильники и иные предметы интерьера.

Закладывайте запас в отверстиях на температурное расширение трубопроводов. Не будет лишним оставить трубопроводам запас подвижности и для линейного расширения.

О материалах

Еще на стадии проектирования и первых мыслей «С чего начать ремонт в квартире?» — следует совершить поездку по строймаркетам с целью получить информацию о ценах. Как показывает практика, 30% сверху от расчетной сметы — это минимальный запас по финансам в который вы сможете уложиться.

Весьма практичным будет ориентироваться на торговые точки, где есть услуга приема назад излишков строительных материалов. Контроль за приобретением и расходом лучше осуществлять самому или человеку, которому вы доверяете. Опять же опыт проведения ремонтов подсказывает — данный аспект поможет сэкономить совсем не мало средств.

Если ремонт производится не своими руками, а силами строительной бригады — напоминаем, что главный документ, по которому вы будете принимать работу и расплачиваться за нее это договор.

Уж так повелось, что ремонт в квартире ассоциируется с массой проблем и неудобств. Однако грамотный подход к нему, четкое представление с чего начать ремонт в квартире, о очередности этапов ремонта и четкое представление результата — способны временные неудобства превратить в приятные ожидания.

С чего начать ремонт в квартире. Добрые советы по ремонту квартиры своими руками. Советы по ремонту

Watch this video on YouTube

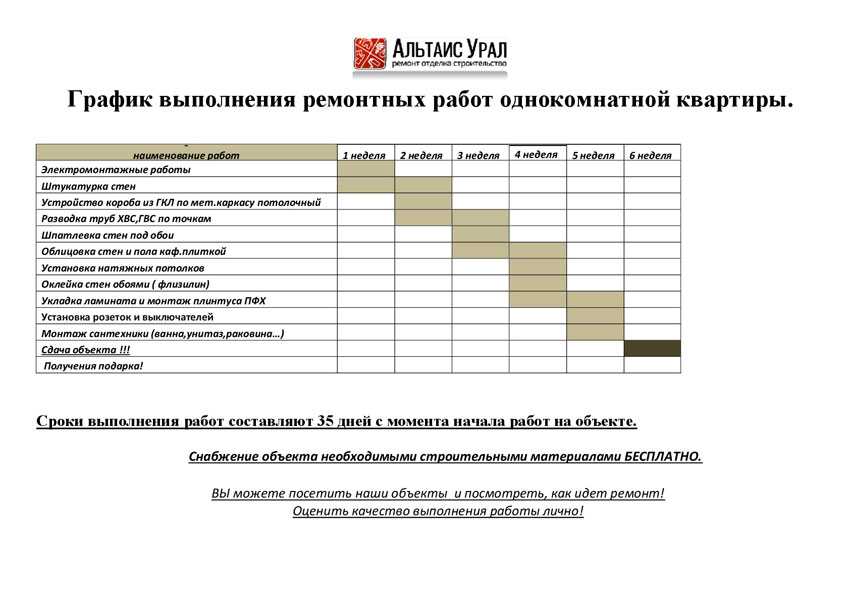

Диаграмма Ганта или как оптимизировать время ремонта?

Если Ваша квартира не 72 м2 или не двухкомнатная, а Вы точно хотите знать, сколько будет длиться ремонт у Вас, или сколько он будет стоить, то наши специалисты готовы оказать всестороннюю информационную поддержку. Вопреки убеждению, что ремонт нельзя закончить, а можно только приостановить, мы всегда устанавливаем для работ оптимальные и реальные сроки. Оптимизировать время ремонта можно и нужно. На каждый объект, при заключении договора мы составляем диаграмму Ганта. Этот календарный план-график работ является необходимым документом при реализации любого проекта. Благодаря этой диаграмме можно не только отслеживать сроки проведения работ на каждом этапе, но и максимально оптимизировать время, которое будет потрачено на ремонт. И исходя из этого графика работ, мы с Вами видим, что ремонт нашей тестовой квартиры займет 92 дня.

Предчистовая отделка

После завершения черновой отделки, вы наверняка задаете вопрос: сколько еще будет длиться ремонт, и когда уже квартира будет выглядеть как на картинке в дизайн проекте? Пока изменения не слишком радуют глаз, и кажется, что до финала далеко. Однако мы можем вас поздравить, ведь половину пути вы уже прошли! Предчистовая отделка занимает примерно ¼ всего времени, отведенного на ремонт. Во время ее проведения ежедневно вы будете видеть, как преображается внешний вид жилья. Разительно меняются все помещения, они становятся светлыми и уже напоминают жилое помещение. В рамках предчистовой отделки заливается наливной пол, шпатлюются стены и потолок. Проводятся все работы, за исключением финишной отделки.

Шпатлевка стен и потолка

На предчистовом этапе необходимо получить идеально ровные поверхности. После оштукатуривания стены и потолок выравниваются, но гладкость, необходимая для нанесения финишного покрытия, не обеспечивается. На данном этапе поверхности шпатлюются и ошкуриваются. Время шпатлевания зависит от выбранного финишного покрытия. Обусловлено это тем, какое финишное покрытие запланировано на стене или на потолке. Если далее наклеиваются обои, то дело пойдет быстрее. Если поверхности готовятся под покраску, работа идет медленнее, т.к. требуется идеально ровная поверхность, достигаемая большим количеством наносимого материала (шпатлевки), и более тщательным ошкуриванием поверхности. В нашей квартире, выбранной в качестве примера, в качестве финишного покрытия на стенах будут использоваться обои и займет этот этап у нас от 8 до 10 дней.

Заливка наливного пола

Наливной пол – это финишное выравнивание пола. Используется он не всегда. Например тогда, когда не заливается стяжка пола из – за небольшой толщины планируемой стяжки. Или когда заливается черновая стяжка, без использования маяков, а абсолютно ровная поверхность достигается уже заливкой наливного пола. Наливные полы, залитые в соответствии с технологией, считается лучшим основанием для последующей укладки большинства видов напольных покрытий. В финале заливки вы увидите идеально ровную горизонтальную поверхность по всему периметру помещения, независимо от основания.

Приятно, что заливка не занимает много времени. Если вы спросите, сколько потребуется дней для работы в нашей квартире площадью 72 м2? То мы обрадуем вас: потребуется всего 2 дня, т.к. в день вполне реально заливать до 30-40 м2.

Бригада или отдельные специалисты

Самостоятельный ремонт квартиры с нуля в новостройке потребует много времени. Если у вас оно в запасе есть — не проблема. Если хочется быстрее въехать в новое жилье, придется нанимать строителей. Вот тут часто возникают вопросы. Кого нанять для ремонта в новостройке — бригаду, которая обещает сделать все «под ключ» или отдельных специалистов для каждого вида работ? Этот вопрос уже обсуждался сотни раз, но прийти к единому мнению так и не удалось. У обоих вариантов есть свои сторонники. Чтобы вы могли определиться, коротко о достоинствах и недостатках обоих решений.

Под ключ?

Если нанять бригаду, которая будет делать все работы от начала и до конца, не факт, что вас устроит качество их работ. Все обещают качество и скорость, но мало кто действительно делает все работы на должном уровне. Очень часто приходится договор расторгать и искать, кто будет доделывать/переделывать. Эта задача еще сложнее чем поиски первой бригады: никто не хочет исправлять чужие ошибки. Это долго и хлопотно. Это минусы.

Плюс такого решения: нанятые люди отвечают за все этапы работ, вплоть до финишной отделки (если вы так договорились). Если что-то не нравится, можно попытаться заставить переделать, но лучше контролировать каждый этап работ. Второй положительный момент: ремонт продвигается быстрее, так как не надо искать исполнителей на каждую новую работу. Это плюсы.

Еще момент организационного плана. Составляя договор, прописывайте стоимость каждого этапа работ. Тогда при расторжении вы точно будете знать, сколько платить. Иначе вам начнут доказывать, что сделана большая часть, а осталась ерунда.

Спецы на выполнение отдельных видов работ

Если вы решите нанимать отдельных специалистов для каждого этапа работы, сложно предсказать конечный результат. Так как надо выполнить определенный объем работ и уйти, есть вероятность того, что слишком стараться работники не будут. И каждый следующий специалист может сказать (и обычно говорят), что ошибок наделали до него и требовать за их исправление дополнительную оплату. Выход тут один: постоянный и жесткий контроль на всех этапах работ, четкое оформление договоренностей с прояснением того, что вы хотите иметь по их окончании.

Если какие-то работы не делать самостоятельно, то суммарные затраты на оплату работ отдельными специалистами получатся больше. Но плюс такого решения — вы можете «растянуть» траты по времени. Появились деньги — сделали некоторый объем работ.

О необходимости звукоизоляции

Многие из обладателей новых квартир просто не задумываются о том, насколько тихо будет в их жилище. Пока не до этого. Но когда вы въедете будет уже поздно. Современные тенденции в многоэтажном строительстве — сделать постройку как можно легче, чтобы сэкономить на фундаменте. Легкие материалы — это замечательно, но проблема в том, что они хорошо проводят звук.

В результате получается, что ремонт закончен, а вы, при желании, можете вести конспекты бесед ваших соседей, а они — ваши. Далеко не радужная перспектива. Потому стоит задуматься о звукоизоляции. Да, это дополнительные расходы и немалые, но тишина важнее.

Что представляет собой квартира в новостройке

Покупка стройварианта – оптимальный вариант для молодых ячеек общества. Дешевизна таит в себе опасность – долгострой. Предугадать результат невозможно – доступна только проверка документов на соответствие законодательству, оценка надежности застройщика (количество построенных и сданных домов, отзывы клиентов).

Приобретение новостройки предполагает, что квадратными метрами никто не пользовался по назначению. Стоимость зависит от вида квадратных метров, предоставляемых новоселам:

  • с черновым ремонтом, в котором покупатель может сам запланировать все – от места расположения перегородок;
  • с небольшой отделкой;
  • «под ключ» – ремонт, выполненный дешевыми материалами.

В первом варианте человек сталкивается с несущей конструкцией, выполненной из кирпича и бетона. Верх, низ жилья – плиты без отделки. Застройщик устанавливает входную дверь, стеклопакеты, подводит к квартире электричество, обеспечивает жилье теплом. Единственное благо цивилизации, готовое к эксплуатации – это отопление.

К квартире без отделки подходят трубы горячей и холодной воды, а также канализация. Все это опломбировано, закрыто заглушками. Облагораживание жилья требует больших затрат, но покупатель может выполнить косметический ремонт с учетом собственных желаний, финансовых сбережений. Предчистовая отделка – заливка стяжки, нанесение штукатурки. Место расположения стен определяется на этапе подписания документов о покупке. Строительная фирма выполняет установку труб отопления, предметов сантехники.

Новостройка с чистовой отделкой – квадратные метры, готовые к проживанию. Владельцам остается разместить осветительные приборы и расположить предметы мебели. Застройщик старается выполнить косметический ремонт экономно, а стоимость квадратного метра увеличивается, поэтому приобретение квартиры с ремонтом – сомнительная затея.

Порядок выполнения основных работ при черновой отделке

Как было отмечено ранее, из представленного ниже перечня основных работ могут быть исключены те, в проведении которых в данный момент необходимости нет. Итак, для того чтобы ход выполнения ремонта квартиры с черновой отделкой был максимально эффективным, его операции нужно выполнять в следующей последовательности:

  1. Демонтаж старых и возведение в заранее запланированных местах новых каменных межкомнатных перегородок.
  2. Очистка помещений и последующий вынос строительного мусора.
  3. Установка необходимого оборудования и монтаж элементов вентиляционной системы.
  4. Монтаж и разводка трубопроводов отопления, водопровода и канализации.
  5. Монтаж электрической проводки.
  6. Монтаж кабельной продукции таких коммуникаций, как телефонная связь, Интернет, телевидение, системы сигнализации и видеонаблюдения.
  7. Выполнение стяжки пола.
  8. Выравнивание поверхности стен помещений штукатурными составами.
  9. Монтаж входных дверей и оконных рам.
  10. Монтаж наружного блока системы кондиционирования воздуха, а также установка воздухопроводов для связи с внутренним блоком.

«ПОНИМАЮ ПРОСТЫЕ ВЕЩИ»

— Мы с мужем родились в Браславе, но жили и работали в Минске. У нас были своя 2-комнатная квартира в Уручье с хорошим ремонтом, автомобиль и небольшая дача в Браславском районе. Работала я удаленно, занималась детьми. Но однажды просматривала объявления о продаже домов в Браславе и увидела теперь уже наш домик на берегу красивого озера. Яблоневый сад, банька, много зелени и простора, собственный пирс на озере.

Решение о переезде мы принимали спонтанно-обоснованно — просто захотели жить именно там и сейчас. Обменяли свою квартиру на дом, вещи перевозили в арендованном прицепе в несколько заходов. В доме, конечно, пришлось вложиться в ремонт — полностью переделать санузел, кухню, комнаты. На это ушло два года. У каждого члена семьи появилось свое пространство, но в этом году ремонт мы продолжим, потому что у нас родился четвертый ребенок, в будущем ему тоже понадобится комната.

Самым сложным в деревенской жизни для меня стал опыт близкой смерти — ты сталкиваешься со снятием шкурок с кроликов, ощипыванием гусей, гибелью кур, которых воруют лисы. Так что для меня самым трудным занятием была и остается разделка мяса.

ЦВЕТЕНИЕ ЧЕРЕМУХИ

Самая большая радость — видеть и ощущать ход жизни. В городе я все время так торопилась, что сирень часто отцветала без меня. Здесь я очень четко ощущаю поры года, силу и мощь природы, некую логику хода жизненных циклов. Вот весна, и на моем берегу цветет черемуха, а я, как японский самурай, замираю в ее цветении, чтобы потом носить это в себе…

Хотя садовод и огородник из меня еще тот — на огородике я сажаю только салат и рукколу. Вишневый сад пока не очень удался — на нашем берегу близко грунтовые воды, вишни этого не любят, поэтому из 12 деревец прижились 3. Мини-грядку с клубникой терзали дважды — сначала козы с овцами, потом свинья, которая вырвалась из своей загородки и принципиально начала рожать в моей клубнике. Уважая материнство, построили свиной домик прямо на грядке.

Зато хорошо растет малина, в этом сезоне расширю ее присутствие. Из хорошего — прижилась неплохая коллекция сирени и пионов, которую я собирала на забытых хуторах.

Медвежий угол. Почему в тяжелые времена мы спасаемся в деревне или на даче
Подробнее

ТЕПЛО В ДОМЕ

Лично мне очень нравится, что тепло в доме зависит от нас — можно вытопить под себя, что в колодце вкусная вода. Радует и то, что у детей есть обязанности — покормить коз, собак, наносить дров, что они понимают простые вещи, пропуская это через себя, а не через ролики в TikTok.

Сейчас я дома с малышкой, поэтому все чуть-чуть иначе, а раньше много времени уходило на работу в нашей семейной «Кавярне» — кофеюшке на берегу озера. Мы встаем в 7 часов утра, муж отвозит старших в школу и гимназию в Браславе, едет в командировку или на работу. Я топлю печку, готовлю обед, делаю обычную мамскую работу. Летом много времени проводим на берегу своего озера, катаемся на велосипедах или квадроцикле по округе, занимаемся пчелами, собираем липу, мяту, ягоды или грибы…

НОВЫЕ МАРШРУТЫ

В город не вернемся. Наш дом здесь. У нас много планов, надо восстановить старую водяную мельницу в деревне, сделать рядом с ней музей хлеба. Открыть магазинчик здоровой еды и организовать доставку региональной браславской продукции — здесь много местных мастеров, которые пекут хлеб, делают отличное мясо и сыры, чаи из трав. Хотим придумать новые маршруты по родному краю. Будем верить в слова одного астролога, которая сказала, что через 7 лет в Беларуси начнутся расцвет органического земледелия и стремление быть ближе к земле.

Сельские радости. Может ли домик в деревне стать манком для туриста?
Подробнее

С чего начинается ремонт в новостройке

Для начала смените двери или, как минимум, замки. Квартиру до вас смотрели сотни человек, у кого-то «случайно» могли остаться дубликаты. Чтобы не беспокоиться о сохранности имущества, начните ремонт с входной двери.

На следующем этапе пригласите опытного электрика, лучше из управляющей компании, установите распределительный щиток. В противном случае вы не сможете использовать ни перфоратор, ни бетономешалку.

При прокладке электропроводки учитывайте следующее:

  • в помещениях с повышенной влажностью для укладки проводов и кабеля используются специальные водонепроницаемые рукава;
  • для стиральной машины, бойлера, кондиционеров прокладываются отдельные кабели, рассчитанные на силу тока до 25А;
  • обязательное заземление, в частности, для силовых кабелей.

Кабель должен быть цельным от распределительного щитка до конечной розетки. Скрутки и спайки равносильны коротким замыканиям, выходу всей системы из строя.

После прокладки электропроводки не забывайте про водопровод, канализацию. В квартире еще никто не живет, но вода понадобится и для ремонтных работ. Установите унитаз и хотя бы одну раковину. Не тратьтесь сразу на эксклюзивные варианты — ограничьтесь самыми простыми на время ремонта. Их не будет жалко, если сверху упадет что-либо тяжелое, появятся трещины. Канализационные и водопроводные трубы используйте качественные, в частности, если планируется «заделка» в стену или пол.

Оформление пола

Завершающим шагом станет выбор напольного покрытия. Его можно сделать из линолеума, штучного паркета, паркетной доски или ковролина. Напольная плитка занимает особое место в оформлении современного интерьера.

После завершения этого этапа остается только добавить последние штрихи. К ним относится:

  • монтаж дверных коробов,
  • установка плинтусов,
  • размещение мебели,
  • размещение техники,
  • декорирование интерьера.

Сделав генеральную уборку, можно наслаждаться покоем, комфортом и уютом в обновленной квартире. Если все этапы выполнены правильно, ремонт займет не так много времени. Четко выделенный бюджет, позволит точно следовать аспектам, отображенным в проекте. Привлечение специалистов позволит сэкономить время и финансы, но решение об этом должен принимать только владелец квартиры.

Рейтинг
( Пока оценок нет )
Понравилась статья? Поделиться с друзьями:
Мастер на все руки
Добавить комментарий

;-) :| :x :twisted: :smile: :shock: :sad: :roll: :razz: :oops: :o :mrgreen: :lol: :idea: :grin: :evil: :cry: :cool: :arrow: :???: :?: :!:
